CÔNG TY CỔ PHẦN GIẢI PHÁP PALMA
Phân tích từ bài toán năng lượng, khung giờ cao điểm mới và hiệu quả đầu tư
Trong quá trình chuyển dịch năng lượng, Battery Energy Storage System (BESS) đang ngày càng được xem là một cấu phần quan trọng của hệ thống điện hiện đại. Tuy nhiên, sự phát triển nhanh của công nghệ lưu trữ không có nghĩa rằng mọi nhà máy đều cần đầu tư BESS. Giá trị của hệ thống lưu trữ phụ thuộc trước hết vào đặc điểm phụ tải, cơ cấu nguồn điện, mục tiêu vận hành và hiệu quả kinh tế của từng cơ sở sản xuất.
Câu hỏi vì thế không nên được đặt ra theo hướng “nhà máy có nên lắp BESS hay không?”, mà cần được tiếp cận theo một vấn đề rộng hơn: BESS có giải quyết được một bài toán năng lượng cụ thể của nhà máy với chi phí hợp lý hay không?
Đây là sự khác biệt quan trọng giữa việc lựa chọn một công nghệ và việc xây dựng một chiến lược năng lượng.
Câu hỏi này càng trở nên cấp thiết trong năm 2026. Theo Quyết định 963/QĐ-BCT của Bộ Công Thương, giờ cao điểm đã được dịch chuyển sang khung 17h30–22h30 (thứ Hai đến thứ Bảy) – đúng thời điểm hệ thống điện mặt trời mái nhà gần như không còn phát điện. Với các nhà máy vận hành ca chiều, ca tối, nghịch lý “có điện mặt trời ban ngày nhưng vẫn trả giá cao điểm buổi tối” đang hiện diện hằng tháng trên hóa đơn tiền điện.
Bài viết này không nhằm khẳng định BESS là giải pháp cho tất cả, mà giúp doanh nghiệp nhận diện nhà máy của mình thuộc nhóm nào – và khi nào đầu tư BESS thực sự mang lại hiệu quả.
1. BESS đang thay đổi cách tiếp cận đối với hệ thống điện như thế nào?

Điện năng có một đặc điểm khác biệt so với nhiều loại hàng hóa khác: sản xuất và tiêu thụ thường phải được cân bằng gần như đồng thời. Khi điện mặt trời và điện gió ngày càng chiếm tỷ trọng lớn, sự khác biệt về thời điểm giữa sản xuất và nhu cầu sử dụng trở thành một vấn đề đáng quan tâm.
BESS tạo ra khả năng dịch chuyển năng lượng theo thời gian. Điện có thể được lưu trữ tại thời điểm nguồn điện dồi dào hoặc phụ tải thấp, sau đó được sử dụng vào một thời điểm khác khi nhu cầu tăng lên.
Theo IEA, battery storage hiện là một trong những công nghệ cung cấp tính linh hoạt nhanh nhất cho hệ thống điện, có khả năng hỗ trợ tích hợp năng lượng tái tạo, dịch chuyển điện năng sang các thời điểm nhu cầu cao và hỗ trợ an ninh cung cấp điện. Năm 2025, thế giới đã triển khai thêm khoảng 108 GW công suất lưu trữ pin, tăng 40% so với năm 2024.
Những con số này cho thấy BESS không còn chỉ là một công nghệ thử nghiệm. Tuy nhiên, quy mô phát triển của thị trường không phải là bằng chứng cho thấy mọi nhà máy đều cần BESS.
Một công nghệ có thể ngày càng phổ biến ở cấp độ hệ thống điện nhưng ở cấp độ doanh nghiệp, hiệu quả của nó vẫn phụ thuộc vào cấu hình phụ tải cụ thể. Tin tốt là nhóm nhà máy có cấu hình phụ tải phù hợp với BESS đang mở rộng nhanh, khi chi phí pin giảm và cơ chế giá điện thay đổi.
2. BESS tạo ra giá trị ở đâu?

Để đánh giá BESS, trước hết cần hiểu hệ thống đang tạo ra giá trị bằng cách nào.
Một hệ thống lưu trữ có thể thực hiện nhiều chức năng khác nhau. Trong trường hợp kết hợp với điện mặt trời, chức năng dễ hình dung nhất là energy shifting: lưu trữ năng lượng được tạo ra ở một thời điểm và sử dụng ở thời điểm khác.
Giả sử một nhà máy có hệ thống điện mặt trời mái nhà. Trong khoảng thời gian bức xạ mặt trời cao, sản lượng PV có thể tăng nhanh trong khi phụ tải của nhà máy không tăng tương ứng. Đến chiều tối, khi sản lượng PV giảm, nhu cầu điện của nhà máy có thể vẫn tiếp tục duy trì.
Nếu không có khả năng lưu trữ, sự chênh lệch về thời điểm này sẽ hạn chế khả năng khai thác trực tiếp nguồn điện mặt trời.
BESS có thể thay đổi quan hệ đó:
Điện mặt trời → BESS → phụ tải
Thay vì chỉ tối ưu lượng điện được sản xuất, doanh nghiệp có thể tối ưu thời điểm sử dụng năng lượng.
Đây cũng là lý do IRENA xác định energy shifting là ứng dụng chính của lượng công suất battery storage được bổ sung trong năm 2024, chiếm khoảng 68% tổng công suất bổ sung. Cùng báo cáo này cho thấy chi phí lắp đặt BESS quy mô tiện ích đã giảm khoảng 93% từ năm 2010 đến năm 2024, từ 2.571 USD/kWh xuống 192 USD/kWh.
Sự giảm chi phí này là một trong những yếu tố thúc đẩy BESS phát triển nhanh. Nhưng nó cũng dẫn đến một cách hiểu dễ gây nhầm lẫn: BESS rẻ hơn không có nghĩa BESS tự động trở thành một khoản đầu tư có hiệu quả cho mọi nhà máy.
Ngoài energy shifting, BESS còn có thể tạo ra giá trị cho nhà máy ở nhiều khía cạnh khác, tùy cấu hình và phương thức vận hành:

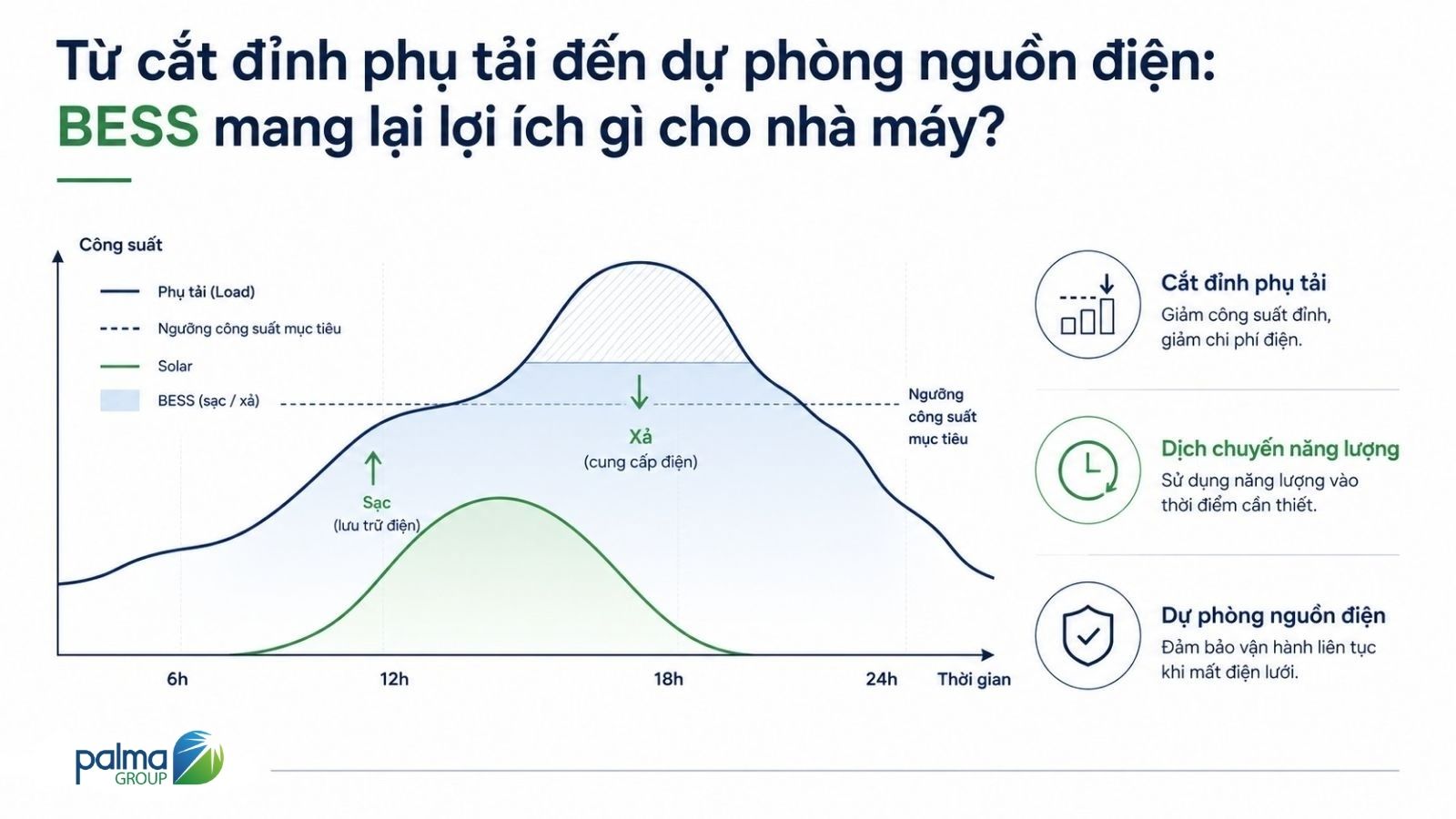

Cắt giảm phụ tải đỉnh (peak shaving): xả pin vào các khoảng phụ tải tăng đột biến để giảm công suất lấy từ lưới.
Dự phòng và ổn định nguồn điện: duy trì các phụ tải quan trọng khi lưới chập chờn hoặc mất điện ngắn hạn, hạn chế gián đoạn dây chuyền sản xuất.
Tăng tỷ lệ sử dụng năng lượng sạch: giữ lại phần điện mặt trời dư để tự sử dụng, qua đó giảm phát thải và hỗ trợ doanh nghiệp đáp ứng các yêu cầu ESG từ tập đoàn mẹ, khách hàng và chuỗi cung ứng quốc tế.
3. Bài toán thực sự nằm ở “Load Profile”

Nếu chỉ biết một nhà máy tiêu thụ 10 triệu kWh điện mỗi năm, chúng ta vẫn chưa có đủ thông tin để kết luận nhà máy đó có cần BESS hay không.
Lý do là tổng điện năng tiêu thụ không cho biết điện được sử dụng vào thời điểm nào.
Hai nhà máy có thể có cùng sản lượng tiêu thụ hàng năm nhưng có biểu đồ phụ tải hoàn toàn khác nhau. Nhà máy thứ nhất có thể vận hành ổn định trong suốt ngày; nhà máy thứ hai có thể tập trung phụ tải vào một số ca sản xuất. Một nhà máy có thể có phụ tải cao đúng vào thời điểm hệ thống solar tạo ra nhiều điện; nhà máy khác lại có nhu cầu lớn sau khi sản lượng solar bắt đầu giảm.
Trong hai trường hợp đó, giá trị kinh tế mà BESS có thể tạo ra sẽ không giống nhau.
Vì vậy, Load Profile phải là một trong những dữ liệu đầu tiên được phân tích trước khi lựa chọn BESS.
Đây cũng là lý do không nên bắt đầu một dự án BESS bằng câu hỏi: “Nhà máy cần hệ thống 1 MWh hay 5 MWh?”
Câu hỏi hợp lý hơn phải là: “Nhà máy đang có khoảng thời gian nào mà giá trị của việc lưu trữ và dịch chuyển năng lượng đủ lớn để biện minh cho chi phí đầu tư?”
Từ đó mới có thể xác định công suất, dung lượng và thời gian xả phù hợp.
Với khung giờ cao điểm mới, việc phân tích Load Profile cần đặc biệt chú ý đến khung 17h30–22h30: nhà máy tiêu thụ bao nhiêu điện trong khung giờ này, và bao nhiêu trong số đó có thể được thay thế bằng năng lượng lưu trữ từ điện mặt trời ban ngày.
4. Solar + BESS: khi nào hiệu quả hơn Solar đơn thuần?
Một trong những xu hướng phổ biến hiện nay là kết hợp điện mặt trời với BESS. Về mặt kỹ thuật, sự kết hợp này có logic rõ ràng: solar tạo ra năng lượng biến thiên theo bức xạ mặt trời, còn BESS có thể dịch chuyển một phần năng lượng theo thời gian.
Tuy nhiên, không thể suy ra rằng Solar + BESS luôn có hiệu quả kinh tế cao hơn Solar không có BESS.
BESS bổ sung thêm chi phí đầu tư, bộ biến đổi công suất, hệ thống quản lý pin, thiết bị bảo vệ, yêu cầu về an toàn và chi phí vận hành. Đồng thời, quá trình sạc và xả luôn có tổn hao năng lượng.
Do đó, khi đánh giá một hệ thống hybrid, cần xem xét đồng thời giá trị của năng lượng được dịch chuyển và chi phí để thực hiện việc dịch chuyển đó.
Dữ liệu của IRENA cho thấy chi phí BESS đã giảm mạnh, nhưng chính báo cáo này cũng lưu ý rằng việc tăng tỷ lệ storage so với công suất nguồn tái tạo có thể cải thiện khả năng cung cấp điện nhưng phải được cân đối với chi phí đầu tư BESS.
Nói cách khác, câu chuyện không phải là “càng nhiều pin càng tốt”. Đó là bài toán tối ưu hóa.
5. Khi nào BESS có thể thực sự có ý nghĩa đối với nhà máy?

Một nhà máy có xu hướng phù hợp với BESS khi tồn tại sự chênh lệch đáng kể giữa thời điểm năng lượng sẵn có và thời điểm năng lượng có giá trị đối với phụ tải.
Ví dụ điển hình là một cơ sở sản xuất có hệ thống điện mặt trời tạo ra nhiều năng lượng vào ban ngày nhưng một phần phụ tải lớn lại xuất hiện vào cuối ngày. Trong trường hợp này, BESS có thể giúp dịch chuyển một phần năng lượng từ thời điểm solar sản xuất sang thời điểm phụ tải cần điện.
Một trường hợp khác liên quan đến quản lý phụ tải. Nếu một nhà máy thường xuyên xuất hiện các khoảng thời gian phụ tải tăng cao, BESS có thể được vận hành để hỗ trợ giảm mức công suất lấy từ lưới trong những khoảng thời gian phù hợp.
Tuy nhiên, khả năng này phụ thuộc vào cấu trúc giá điện, quy định thị trường và phương thức vận hành cụ thể của từng quốc gia, từng nhóm khách hàng.
Tại Việt Nam, cấu trúc giá điện vừa có một thay đổi đáng chú ý. Theo Quyết định 963/QĐ-BCT ngày 22/4/2026, giờ cao điểm là 17h30–22h30 từ thứ Hai đến thứ Bảy; giờ bình thường là 6h00–17h30 và 22h30–24h00; giờ thấp điểm là 0h00–6h00. Trước đây, giờ cao điểm còn bao gồm khung 9h30–11h30 – thời điểm điện mặt trời phát mạnh và có thể trực tiếp “gánh” phụ tải cao điểm.
Khi cao điểm dời hẳn về buổi tối, điện mặt trời mái nhà không còn trực tiếp giảm được tiền điện giờ cao điểm. Đây chính là khoảng trống mà BESS có thể lấp đầy: tích điện từ điện mặt trời vào ban ngày (hoặc từ lưới vào giờ thấp điểm) và xả vào khung 17h30–22h30 – thời điểm mỗi kWh có giá trị cao nhất trong ngày.
Song song đó, Nghị định 243/2026/NĐ-CP (sửa đổi, bổ sung Nghị định 58/2025/NĐ-CP) đã nâng tỷ lệ sản lượng điện mặt trời mái nhà dư được phép bán lên lưới từ 20% lên tối đa 50%. Doanh nghiệp có thêm lựa chọn cho phần điện dư, và việc so sánh giữa “bán điện dư” và “lưu trữ để tự sử dụng vào giờ cao điểm” trở thành một bài toán cần được tính toán cụ thể.
Đối với Việt Nam, vấn đề này càng cần được xem xét trong bối cảnh chính sách năng lượng đang thay đổi.
Bộ Công Thương cho biết Quy hoạch điện VIII điều chỉnh đặt mục tiêu đến năm 2030 phát triển khoảng 10.000–16.300 MW BESS, bên cạnh 2.400–6.000 MW thủy điện tích năng. BESS được định hướng bố trí tại các trung tâm nguồn điện gió, điện mặt trời và các trung tâm phụ tải.
Những định hướng này cho thấy BESS đang được nhìn nhận như một thành phần quan trọng trong quá trình tăng tính linh hoạt của hệ thống điện Việt Nam.
Nhưng cần phân biệt rõ: định hướng phát triển BESS của hệ thống điện quốc gia không đồng nghĩa với việc mọi nhà máy sản xuất đều phải lắp BESS.
=> 5 dấu hiệu cho thấy nhà máy nên đánh giá BESS ngay:
1. Đã có (hoặc đang đầu tư) điện mặt trời mái nhà và thường xuyên dư điện vào buổi trưa.
2. Vận hành ca chiều, ca tối với phụ tải đáng kể trong khung 17h30–22h30.
3. Tiền điện giờ cao điểm chiếm tỷ trọng lớn trong hóa đơn hằng tháng.
4. Phụ tải có các đỉnh ngắn, đột biến (khởi động máy nén, lò nung, chiller…).
5. Dây chuyền nhạy cảm với mất điện, sụt áp; hoặc doanh nghiệp có mục tiêu ESG, giảm phát thải.
Nếu nhà máy có từ 2 dấu hiệu trở lên, đây là thời điểm phù hợp để thực hiện một đánh giá chi tiết dựa trên dữ liệu phụ tải thực tế.
6. Khi nào nhà máy nên ưu tiên giải pháp khác trước BESS?
Đây là một khía cạnh thường bị bỏ qua khi thảo luận về lưu trữ năng lượng.
Nếu một nhà máy có phụ tải chủ yếu diễn ra đúng vào thời điểm điện mặt trời được tạo ra, gần như không vận hành trong khung giờ cao điểm buổi tối, tỷ lệ tự tiêu thụ cao và không có nhu cầu dịch chuyển năng lượng đáng kể, việc bổ sung BESS có thể không tạo ra đủ giá trị để bù đắp chi phí đầu tư.
Trong trường hợp này, doanh nghiệp có thể đạt hiệu quả cao hơn nếu tập trung trước vào energy efficiency, tối ưu phụ tải hoặc tối ưu hệ thống solar.
Điều này phù hợp với cách tiếp cận “energy efficiency first”: trước khi đầu tư thêm một tài sản năng lượng, doanh nghiệp cần xác định liệu bài toán có thể được giải quyết bằng cách giảm nhu cầu năng lượng hoặc thay đổi phương thức vận hành hay không.
BESS nên được xem là một trong những công cụ của chiến lược năng lượng, chứ không phải mục tiêu của chiến lược.
Ngay cả trong trường hợp này, doanh nghiệp vẫn nên thiết kế hệ thống điện mặt trời theo hướng “sẵn sàng tích hợp lưu trữ” (BESS-ready): lựa chọn inverter hybrid phù hợp, dự trù mặt bằng và phương án đấu nối. Khi Load Profile hoặc cơ chế giá điện thay đổi, việc bổ sung BESS có thể được thực hiện nhanh hơn, với chi phí tối ưu hơn.
7. Chi phí BESS giảm mạnh, nhưng bài toán đầu tư vẫn phải được tính theo vòng đời
Sự phát triển của BESS trong những năm gần đây gắn liền với sự thay đổi đáng kể về chi phí.
Theo IRENA, chi phí của hệ thống lưu trữ pin quy mô tiện ích đã giảm 93% trong giai đoạn 2010–2024. Riêng trong năm 2024, chi phí turnkey của hệ thống lưu trữ giảm đáng kể so với năm trước, với mức trung bình toàn cầu khoảng 148–165 USD/kWh tùy thời lượng hệ thống.
Đây là một thay đổi rất lớn đối với tính khả thi của các dự án lưu trữ.
Tuy nhiên, giá một kWh dung lượng pin không phải là toàn bộ chi phí của một dự án.
Một bài toán đầu tư BESS thực tế còn liên quan đến thiết bị chuyển đổi công suất, hệ thống điều khiển, tích hợp với hệ thống điện hiện hữu, thiết kế và thi công, yêu cầu an toàn, vận hành và bảo trì, suy giảm dung lượng pin theo thời gian cũng như chi phí vốn.
Vì vậy, doanh nghiệp không nên đánh giá dự án chỉ bằng câu hỏi: “Giá BESS hiện nay là bao nhiêu USD/kWh?”
Một câu hỏi có ý nghĩa kinh tế hơn là: “Mỗi đồng vốn đầu tư vào BESS tạo ra bao nhiêu giá trị trong suốt vòng đời của hệ thống?”
Đó mới là cơ sở để đánh giá thời gian hoàn vốn, NPV, IRR và tổng chi phí sở hữu (TCO) của dự án.
8. Hiệu suất và suy giảm pin cũng làm thay đổi bài toán
BESS không phải là một “kho điện” có thể sạc và xả với hiệu suất 100%.
Trong mỗi chu kỳ, hệ thống đều có tổn hao. Bên cạnh đó, dung lượng khả dụng của pin cũng suy giảm theo thời gian và số chu kỳ vận hành.
Điều này đặc biệt quan trọng khi doanh nghiệp tính toán hiệu quả kinh tế dài hạn.
Một hệ thống có dung lượng danh nghĩa 5 MWh không có nghĩa rằng trong toàn bộ vòng đời nó sẽ luôn cung cấp 5 MWh khả dụng cho phụ tải.
Trong các quy định kỹ thuật gần đây tại Việt Nam, Bộ Công Thương cũng đã đưa các thông số như số chu kỳ sạc–xả, suy hao dung lượng và hiệu suất chu kỳ sạc–xả vào các công thức liên quan đến BESS. Một văn bản năm 2025 của Bộ quy định hiệu suất chu kỳ sạc–xả được sử dụng trong tính toán không thấp hơn 85% trong trường hợp được đề cập.
Điều này cho thấy khi đánh giá BESS, dung lượng pin chỉ là một trong nhiều biến số.
9. An toàn là một phần của bài toán kinh tế
Một hệ thống BESS không chỉ là một tài sản điện mà còn là một hệ thống có yêu cầu đặc thù về an toàn.
Đặc biệt đối với các hệ thống sử dụng lithium-ion, hiện tượng thermal runaway và nguy cơ lan truyền nhiệt là những vấn đề cần được đánh giá trong thiết kế và vận hành.
NFPA 855 được xây dựng như một tiêu chuẩn dành cho việc lắp đặt các hệ thống lưu trữ năng lượng cố định và tập trung vào các yêu cầu giảm thiểu nguy cơ liên quan đến ESS. Trong khi đó, UL 9540A là phương pháp thử nghiệm đánh giá khả năng lan truyền cháy do thermal runaway trong hệ thống BESS.
Ở Việt Nam, vấn đề này cũng đang được đặt trong quá trình hoàn thiện khung tiêu chuẩn, quy chuẩn và cơ chế quản lý BESS. Bộ Công Thương cho biết các vấn đề về vị trí lắp đặt, tiêu chuẩn – quy chuẩn, giá thành, cơ chế tham gia thị trường điện và an toàn phòng cháy chữa cháy vẫn là những nội dung cần tiếp tục hoàn thiện.
Do đó, một dự án BESS tốt không thể chỉ được đánh giá bằng giá/kWh.
Thiết kế hệ thống, cấu hình thiết bị, hệ thống quản lý pin, bảo vệ điện, phát hiện và xử lý sự cố, khoảng cách an toàn, phương án phòng cháy chữa cháy và quy trình vận hành đều là những thành phần của tổng bài toán đầu tư.
Vì vậy, doanh nghiệp nên lựa chọn đơn vị có năng lực trọn gói từ thiết kế, cung cấp, thi công (EPC) đến vận hành – bảo dưỡng (O&M), để trách nhiệm về an toàn và hiệu suất được xuyên suốt trong toàn bộ vòng đời hệ thống.
10. BESS nên được đặt trong một chiến lược quản lý năng lượng tổng thể
Từ những phân tích trên, có thể thấy rằng BESS không nên được xem như một giải pháp độc lập.
Giá trị của BESS chỉ xuất hiện khi nó được kết nối với một hệ thống năng lượng có mục tiêu rõ ràng.
Đối với một nhà máy, trình tự hợp lý có thể bắt đầu từ việc phân tích dữ liệu tiêu thụ điện và Load Profile. Sau đó, doanh nghiệp xác định các vấn đề cần giải quyết: phụ tải đỉnh, sự không đồng thời giữa nguồn và phụ tải, mức độ sử dụng điện mặt trời, yêu cầu dự phòng hay mục tiêu giảm phát thải.
Từ những vấn đề đó, doanh nghiệp mới xác định liệu cần tối ưu phụ tải, nâng cấp hệ thống solar, triển khai Energy Management System, đầu tư BESS hay kết hợp nhiều giải pháp.
Với những nhà máy có phụ tải buổi tối lớn, trình tự đánh giá này nên được thực hiện sớm: mỗi tháng trì hoãn là thêm một tháng doanh nghiệp trả mức giá điện cao nhất trong ngày cho phần phụ tải đó.
Cách tiếp cận này có một ưu điểm quan trọng: công nghệ được lựa chọn vì nó giải quyết một vấn đề cụ thể, chứ không phải vì công nghệ đang là xu hướng.
11. Vậy BESS có thực sự cần thiết cho mọi nhà máy?
Câu trả lời ngắn gọn: không phải mọi nhà máy đều cần BESS. Nhưng số nhà máy mà BESS mang lại hiệu quả rõ ràng đang tăng nhanh hơn nhiều doanh nghiệp nghĩ.
BESS đang trở thành một thành phần ngày càng quan trọng của hệ thống điện toàn cầu. IEA nhận định battery storage là công nghệ lưu trữ phát triển nhanh và đóng vai trò ngày càng lớn trong việc tích hợp năng lượng tái tạo và cung cấp tính linh hoạt cho hệ thống điện. IRENA đồng thời ghi nhận chi phí BESS đã giảm mạnh trong hơn một thập kỷ qua, mở rộng phạm vi các ứng dụng có khả năng đạt hiệu quả kinh tế.
Tại Việt Nam, định hướng phát triển BESS cũng đang được đẩy mạnh trong Quy hoạch điện VIII điều chỉnh và trong các chính sách, quy định liên quan đến hệ thống lưu trữ năng lượng.
Nhưng từ những xu hướng ở cấp độ hệ thống đến quyết định đầu tư của một nhà máy là hai câu chuyện khác nhau.
Một nhà máy chỉ nên đầu tư BESS khi giá trị mà hệ thống tạo ra trong suốt vòng đời đủ lớn để biện minh cho tổng chi phí sở hữu và các yêu cầu kỹ thuật, vận hành, an toàn đi kèm.
Với chi phí pin đã giảm hơn 90% trong hơn một thập kỷ và giờ cao điểm dịch chuyển về buổi tối, ngày càng nhiều nhà máy – đặc biệt là nhà máy đã có điện mặt trời mái nhà và vận hành ca tối – có khả năng đáp ứng điều kiện đó.
Vì vậy, câu hỏi quan trọng nhất không phải:
“BESS có phải tương lai của năng lượng hay không?”
Mà là:
“BESS có giải quyết đúng bài toán năng lượng của nhà máy này hay không?”
Đây cũng là điểm bắt đầu của một cách tiếp cận khác đối với chuyển dịch năng lượng: thay vì lựa chọn công nghệ trước, bắt đầu từ dữ liệu, bài toán vận hành và giá trị kinh tế mà doanh nghiệp cần tạo ra.
Palma Group – Tiếp cận BESS từ bài toán thực tế của doanh nghiệp
Đối với các dự án năng lượng công nghiệp, BESS không nên được lựa chọn chỉ dựa trên công suất hoặc dung lượng pin.
Một phương án phù hợp cần được xây dựng trên cơ sở Load Profile, đặc điểm phụ tải, hệ thống điện hiện hữu, nguồn năng lượng tái tạo, mục tiêu vận hành và hiệu quả đầu tư trong toàn bộ vòng đời dự án.
Palma Group tiếp cận bài toán này theo hướng tích hợp giữa Solar, BESS và Energy Management, với mục tiêu không chỉ bổ sung thêm một thiết bị vào hệ thống điện mà tối ưu cách năng lượng được tạo ra, lưu trữ và sử dụng trong thực tế vận hành của nhà máy.
Với vị thế tiên phong và chuyên biệt trong lĩnh vực năng lượng mặt trời tại Việt Nam, Palma Group đã triển khai các dự án năng lượng mặt trời cho nhiều nhà máy, khu công nghiệp và tập đoàn lớn như P&G Dĩ An Bình Dương, Wipro Việt Nam, CAMSO Bình Dương, KCN Yên Phong IIC, Thế Giới Di Động… Nền tảng kinh nghiệm này giúp đội ngũ kỹ sư Palma hiểu rõ đặc điểm vận hành và Load Profile thực tế của các nhà máy tại Việt Nam.
Quy trình tư vấn BESS của Palma gồm 4 bước:
1. Khảo sát & phân tích: Load Profile, hóa đơn tiền điện, hệ thống điện và nguồn năng lượng tái tạo hiện hữu.
2. Mô phỏng kịch bản: so sánh Solar đơn thuần, Solar + BESS và Hybrid theo thời gian hoàn vốn, NPV, IRR và TCO.
3. Thiết kế & thi công trọn gói (EPC): giải pháp Hybrid/ESS đáp ứng yêu cầu kỹ thuật, an toàn và phòng cháy chữa cháy.
4. Vận hành & bảo dưỡng (O&M): giám sát, tối ưu chiến lược sạc – xả trong suốt vòng đời hệ thống.
Mục tiêu không chỉ là tiết kiệm chi phí điện năng, mà còn giúp doanh nghiệp nâng tỷ lệ sử dụng năng lượng sạch, giảm phát thải và cùng hướng tới một tương lai xanh, bền vững.
BESS không phải là câu trả lời cho mọi nhà máy.
Nhưng với đúng bài toán, nó có thể trở thành một công cụ quan trọng để doanh nghiệp chuyển từ “sử dụng năng lượng” sang “chủ động quản lý năng lượng”.
Nhà máy của bạn có thuộc nhóm nên đầu tư BESS? Liên hệ Palma Group để được phân tích Load Profile và tư vấn phương án phù hợp:
Hotline: 093 1166 896 | Email: info@palmagroup.vn | Website: https://palma.com.vn
Nguồn tham khảo chính
1. International Energy Agency (IEA), Global Energy Review 2026 – Technology: Battery storage.
https://www.iea.org/reports/global-energy-review-2026/technology-battery-storage
2. International Energy Agency (IEA), Electricity 2026 – Flexibility.
https://www.iea.org/reports/electricity-2026/flexibility
3. International Renewable Energy Agency (IRENA), Renewable Power Generation Costs in 2024.
https://www.irena.org/Digital-Report/Renewable-Power-Generation-Costs-in-2024
4. International Energy Agency (IEA), Batteries and Secure Energy Transitions.
https://www.iea.org/reports/batteries-and-secure-energy-transitions/executive-summary
5. Bộ Công Thương, các thông tin về tối ưu hóa hệ thống lưu trữ năng lượng và điện mặt trời.
https://moit.gov.vn/bao-ve-moi-truong/toi-uu-hoa-he-thong-luu-tru-nang-luong-va-dien-mat-troi.html
6. Bộ Công Thương, thông tin về lưu trữ năng lượng BESS tại Việt Nam.
https://moit.gov.vn/tin-tuc/phat-trien-nang-luong/luu-tru-nang-luong-bess-tiem-nang-va-thach-thuc.html
7. NFPA 855 – Standard for the Installation of Stationary Energy Storage Systems.
https://www.nfpa.org/codes-and-standards/nfpa-855-standard-development/855
8. Bộ Công Thương, Quyết định 963/QĐ-BCT ngày 22/4/2026 về khung giờ cao điểm, bình thường, thấp điểm của hệ thống điện quốc gia.
9. Chính phủ, Nghị định 243/2026/NĐ-CP sửa đổi, bổ sung Nghị định 58/2025/NĐ-CP về phát triển điện năng lượng tái tạo, điện năng lượng mới.
